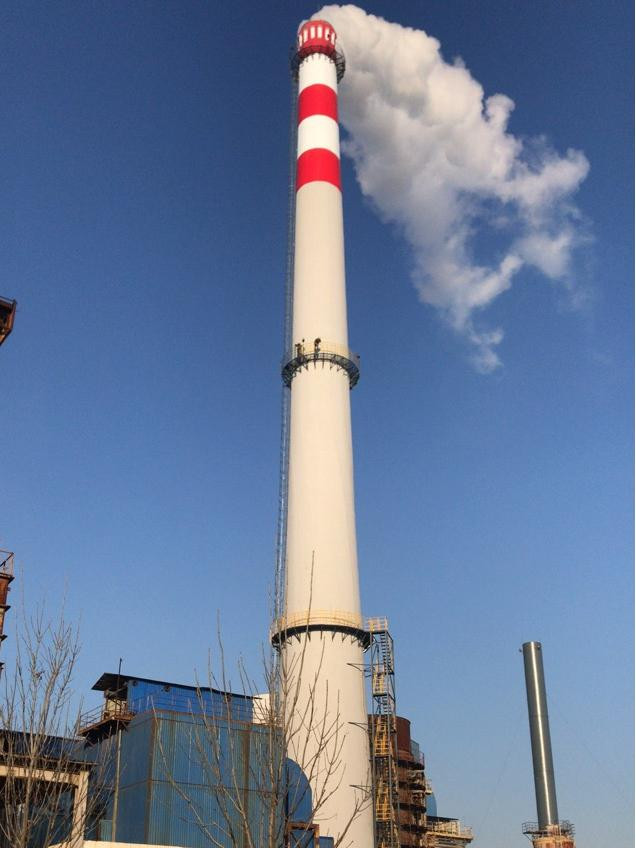

祝贺新建烟囱刷航标竣工内衬防腐层耐 200℃化工烟气无脱落
项目背景与建设必要性
环保合规:需符合《石油化学工业污染物排放标准》(GB 31571-2015),烟囱高度与出口流速需确保废气扩散至安全浓度,远离周边敏感区域。
防腐耐蚀:需抵御混合酸雾与有机蒸汽的长期侵蚀,耐受济南地区四季温差与多雨气候的影响,设计使用寿命≥30 年。
功能集成:需配套烟气在线监测系统、航标警示、避雷接地、内部防腐及检修平台,与生产装置 DCS 系统联动,实现实时监控与安全运维。
前期筹备:聚焦化工特性,定制专属方案
结构设计与材料选型:主体结构:采用钢筋混凝土变截面筒壳结构,底部直径 12 米,顶部直径 5 米,筒壁厚度从底部 700mm 渐变至顶部 300mm,配置双层双向钢筋,提高抗裂与抗渗性能。基础设计:采用直径 28 米的桩基承台,桩端进入稳定岩层,承载力≥60000kN,确保抵御地震与风力荷载;承台混凝土采用 C40P10 抗渗混凝土,掺加阻锈剂与矿物掺合料,提高抗化学侵蚀能力。防腐混凝土:筒壁混凝土选用硫铝酸盐水泥,掺加硅灰与聚羧酸减水剂,降低水胶比,提高密实度;混凝土抗渗等级≥P12,抗酸腐蚀系数≥0.85,能抵御 5% 浓度以下的酸雾侵蚀。
防腐体系与功能配置:内壁防腐:采用 “多层复合防护” 体系,适配化工混合废气:基层处理:混凝土表面喷砂除锈,涂刷渗透型封闭底漆,阻断混凝土与腐蚀介质接触;主防腐层:玻璃鳞片乙烯基酯胶泥,分 4 层施工,每层刮涂后铺贴玻璃纤维布,利用鳞片 “迷宫效应” 阻隔酸雾渗透;面层:改性乙烯基酯面漆,耐温≥200℃,抗老化性能优异,且表面光滑减少积灰附着。外壁防护:采用 “环氧 + 氟碳” 体系:环氧富锌底漆+ 环氧云铁中涂+ 氟碳面漆,耐候性≥15 年,保光率≥80%,抵御大气腐蚀与紫外线老化。功能系统:顶部安装钛合金排气帽、中光强航空障碍灯、3 米高不锈钢避雷针;50 米、90 米高度设置环形检修平台,配备防爆型 CEMS 设备;底部连接烟气入口与排水系统。
施工组织与安全预案:施工安排:主体施工周期 180 天,采用液压滑模工艺,确保混凝土浇筑连续性;防腐施工安排在主体完成后,分区域从上至下进行,避免交叉污染。安全防护:设置地面警戒区、高空作业安全网与防护栏,作业人员持 “高空作业证 + 化工安全操作证” 双证上岗,佩戴防毒面具、耐酸碱手套及双钩安全带;施工现场配备洗眼器、应急喷淋装置与中和剂,酸雾浓度超标时立即停工。
施工阶段:精细化作业,攻克化工防腐难点
基础与滑模施工:桩基与承台:采用旋挖钻机成孔,钢筋笼整体吊装,混凝土水下灌注;承台钢筋绑扎采用 “胎架定位法”,确保保护层厚度偏差≤5mm;大体积混凝土浇筑分 3 层进行,预埋冷却水管控制内外温差,覆盖保湿养护 28 天。滑模施工:组装滑模系统,调试液压千斤顶,模板内侧涂刷防粘剂;混凝土按 “分层浇筑、分层振捣” 原则施工,每次浇筑高度 300mm,采用插入式振捣器振捣密实,确保无蜂窝麻面;每提升 1 米用激光垂准仪校准中心偏差,每日滑升前检查模板垂直度,确保筒壁总垂直度偏差≤120mm。混凝土养护:滑模后 24 小时内喷涂养护剂,后续 14 天采用喷淋养护,确保 28 天抗压强度≥40MPa,抗渗等级≥P12。
防腐施工与功能系统安装:内壁防腐:基层处理:筒壁混凝土达到设计强度后,用高压水枪冲洗内壁,对表面缺陷用耐酸修补砂浆找平,阴阳角做成 R≥100mm 圆弧;涂层施工:分区域从上至下进行,先涂刷封闭底漆,固化后刮涂玻璃鳞片胶泥,铺贴玻璃纤维布,最后涂刷面漆;每道工序用测厚仪与电火花检测仪检测,确保无漏点。外壁防护:外壁混凝土表面打磨平整后,依次喷涂环氧富锌底漆、环氧云铁中涂与氟碳面漆,涂层总厚度≥280μm,焊接节点与边角处手工补涂,确保防腐完整性。系统安装:平台与爬梯:在 50 米、90 米高度安装钢结构平台与 Z 字型爬梯,焊接后进行防腐处理,平台护栏高度 1.2 米,设置防滑踏步;CEMS 设备:在 90 米平台安装烟气分析仪、温压流传感器,采样管线采用伴热保温,数据实时传输至企业 DCS 系统;航标与避雷:按规范粘贴红白航标带,安装航空障碍灯;避雷系统接地电阻≤4Ω。
系统调试与验收准备:进行气密性试验:关闭顶部排气帽,向烟囱内充入 0.5kPa 压缩空气,30 分钟压降≤5%,确保无泄漏;联动测试:开启 CEMS 设备与 DCS 系统,验证数据传输准确性;测试航空障碍灯与避雷系统运行状态,确保符合安全要求。
验收阶段:多维度核验,满足化工行业标准
结构验收:尺寸精度:筒壁垂直度偏差 100mm,直径偏差≤50mm,混凝土强度与抗渗等级达标;安全性能:通过第三方结构安全评估,抗风、抗震性能满足设计要求;桩基承载力与沉降观测合格。
防腐与功能验收:防腐性能:内壁涂层附着力测试≥5MPa,耐酸浸泡试验无异常;外壁涂层耐盐雾性能≥5000 小时;系统功能:CEMS 设备与 DCS 系统数据传输准确,航标灯、避雷系统运行正常,通过环保部门专项核验。
综合验收:由济南裕兴化工、监理单位、设计单位及第三方机构联合验收,确认项目符合《化工建设项目施工质量验收规范》及环保、安全要求,顺利通过并移交投产。
项目成果与价值
环保达标核心保障:120 米高度与优化的出口设计确保废气扩散符合国家标准,CEMS 系统实现污染物实时监控,为企业通过环保竣工验收提供关键支撑,每年减少环保合规风险成本约 1500 万元。
防腐性能行业领先:定制化防腐体系可有效抵御化工混合废气侵蚀,预计防腐寿命达 20 年以上,相比传统工艺延长 50%,减少后期大修成本。
生产安全全面提升:烟囱结构设计与安全系统满足化工行业防爆、防腐要求,为企业安全生产提供坚实保障,通过应急管理部门专项验收。
技术示范效应显著:项目研发的 “化工混合废气烟囱防腐体系”“高抗渗混凝土施工工艺” 等成果,获 3 项国家专利,为华东地区化工类烟囱建设提供了可复制的技术标准。
